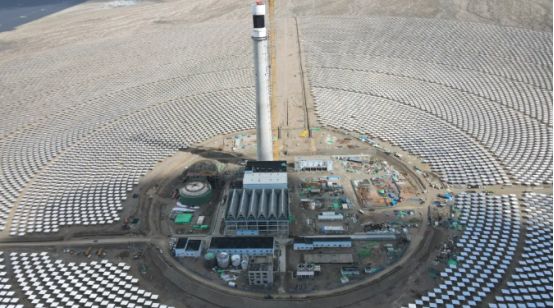

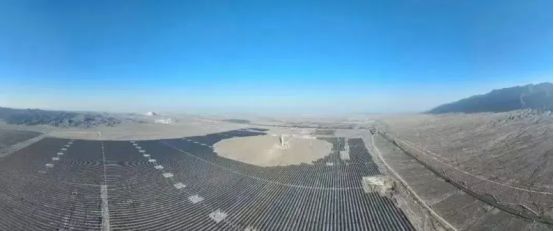

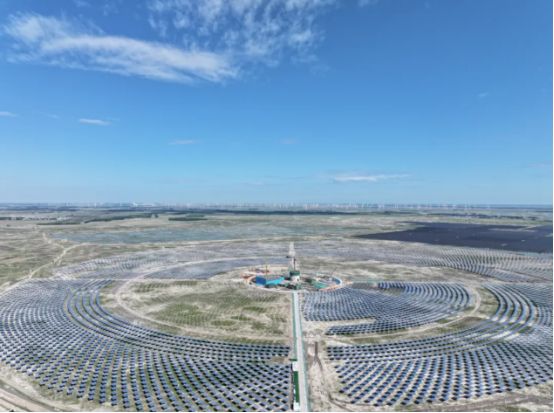

2025年9月18日,三峡集团哈密百万千瓦“光热+光伏”项目实现全容量并网发电,这标志着今年中国第7个100MW级光热发电项目正式投运。
据CSPPLAZA统计,从4月底至今,中国光热发电新增装机已达700MW,相比2024年底光热发电总装机规模已接近翻倍。
同时,按照建设进度,今年年底前还将有数个100MW级光热电站将陆续并网投运,2025全年投运光热发电项目总规模预计将突破1GW。
据CSPPLAZA不完全统计,目前国内在建/推进中的光热发电项目共42个,总装机约5.5GW,集中分布在西部五省和吉林省,具体为青海11个、甘肃4个、吉林2个、新疆11个、11个、内蒙古3个。
▌项目概况:本项目由国能青豫(共和)新能源开发有限公司负责开发,位于海南州共和塔拉滩,项目总规模为光伏90万千瓦和光热发电10万千瓦。10万千瓦光热电站场址位于海南州生态太阳能发电园区南部,距离共和县城约33km。

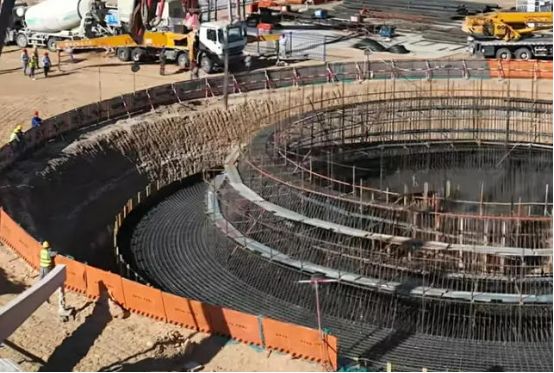

▌最新动态:在建中。2025年7月,定日镜已安装完成;吸热塔吸热屏吊装完成。2025年8月10日,10万千瓦光热项目首台高温熔盐泵顺利完成吊装。2025年9月25日,光热项目高温熔盐储罐化盐工作正式开始。
▌项目概况:本项目由格尔木绿耀光电有限责任公司负责开发,包含海南州共和塔拉滩光伏90万千瓦、海西州格尔木乌图美仁光热10万千瓦。
3、海西州德令哈2000MW光储热一体化暨海西州调峰中心基地项目/一期:中广核德令哈200MW塔式光热发电项目
▌项目概况:本项目由中广核太阳能德令哈有限公司负责开发,位于青海海西州德令哈市光伏(光热)产业园区,规划面积约5.3万亩,总装机容量200万千瓦,其中光伏160万千瓦、光热40万千瓦,储能配比率25%、储能时长6小时。按照规划,一期新建800MW光伏+200MW熔盐塔式光热发电项目,二期新建800MW光伏+200MW熔盐槽式光热发电项目。
▌最新动态:在建中。2025年7月20日,20万千瓦光热项目发电机转子穿入定子一次成功。2025年9月,200MW光热项目停机变倒送电一次成功。
▌项目概况:本项目由海南州西北水电新能源有限公司负责开发,位于海南州生态太阳能发电园区南部,该项目装机规模1000兆瓦,包含光伏发电部分交流侧容量900兆瓦和配套太阳能热发电系统100兆瓦,其中100兆瓦光热电站采用熔盐塔式技术路线万平方米,吸热器热功率260兆瓦,以二元熔盐作为传热储热介质,等效储热时长达8小时。
▌最新动态:在建中。2025年5月25日,光热电站吸热塔顺利封顶。2025年6月30日,100万千瓦光伏光热项目汽轮机扣盖作业完成。
▌项目概况:本项目是青海省能源领域重点项目,位于青海省海南州共和县绿色产业发展园区光伏园区,场址距共和县约28公里,海拔高程约为2910米,占地面积约28125亩;由中国能建中电工程投资、江苏院参股,江苏院、辽宁院EPC总承包,项目总投资约50.19亿元,总装机容量为1吉瓦,其中光伏装机交流侧容量为900兆瓦,光热装机容量为100兆瓦,配套建设100兆瓦/200兆瓦时电化学储能。
▌项目概况:格尔木50万超临界二氧化碳光热融合示范项目位于青海省格尔木,项目配套光伏容量45万千瓦、搭配5万千瓦超临界二氧化碳循环发电机组,正在开展可研阶段工作,5万千瓦超临界二氧化碳循环发电机组拟采用发电、调相两用模式,白天空载运行主要作为调相机使用,夜间大负荷运行支撑晚高峰用电需求。
▌最新动态:推进中。2023年,中国电力工程顾问集团西北电力设计院有限公司中标项目可行性研究编制。
▌项目概况:该项目由浙江中光新能源科技有限公司投资建设(青海众控太阳能发电有限公司为浙江中光新能源科技有限公司的全资子公司),项目采用全球领先的塔式光热发电技术,配置14小时储能系统,年发电量达9.85亿千瓦时,可满足50万户家庭全年用电需求,年节约标煤约29.5万吨,相应减排二氧化碳87万吨。
▌最新动态:推进中。2024年11月,青海省2024年光热发电示范(试点)项目优选结果公布,该项目成功入选。2025年3月13日至14日,项目可行性研究报告专家评审会顺利召开。
▌项目概况:格尔木350MW塔式光热项目是全球单体规模最大、储能时间最长的光热发电项目,采用“三塔一机”设计方案,配置14小时熔盐储能系统。该项目将采用可胜技术自主研发的塔式熔盐储能光热发电核心技术及装备,预计年发电量达9.6亿kWh,年节约标准煤约26.34万吨,年减排二氧化碳约72万吨。
▌最新动态:推进中。2024年11月5日,青海省2024年光热发电示范(试点)项目优选结果公布,该项目成功入围。目前,项目已完成可行性研究报告编制与评审、工程化设计招标与定标,正在开展土建施工与主设备招标等工作,即将开建。
▌项目概况:该项目由中广核海西太阳能开发有限公司主导开发,装机350MW,是青海省重点推进的清洁能源项目。
▌最新动态:推进中。2024年11月5日,青海省2024年光热发电示范(试点)项目优选结果公布,该项目成功入围。目前,该项目已完成可研报告编制,电力消纳及市场分析报告编制等相关工作也正在推进。
▌项目概况:该项目由中广核新能源德令哈有限公司主导开发,项目采用自主知识产权的大开口熔盐槽式技术和模块化镜场技术。主要建设30万千瓦槽式太阳能热发电系统,集热场采用8.6米开口槽,共设计安装407个集热回路,单个回路面积6388平方米,集热总面积约260万平方米,储热时长为8小时。项目建成后,每年发电量约7亿千瓦时,年等效利用小时数约2400小时,相当于每年减少碳排放约38万吨。
▌项目概况:柴达木沙漠格尔木东基地是目前国内已获批的“沙戈荒”基地中装机规模最大的新能源外送基地电源,由华电(格尔木)能源有限公司主导开发,规划总装机容量1924万千瓦,其中风电项目500万千瓦,光热项目10万千瓦,光伏项目1000万千瓦,煤电264万千瓦,储能150万千瓦,配套建设330kV汇集站、750kV升压站及送出线路,并同步开展生态治理等。
▌最新动态:推进中。龙8long8唯一官方网站2025年6月30日,柴达木沙漠格尔木东基地项目可行性研究报告评审会在京召开。
▌项目概况:本项目位于甘肃省敦煌市七里镇光热光伏协同示范基地内,项目规划总装机容量700MW,包括120MW光伏发电工程,480MW风力发电工程,100MW熔盐线性菲涅尔光热储能发电项目工程。光热部分集热系统采用113万㎡线性菲涅尔集热场,用于吸收太阳能,储热时长8小时。

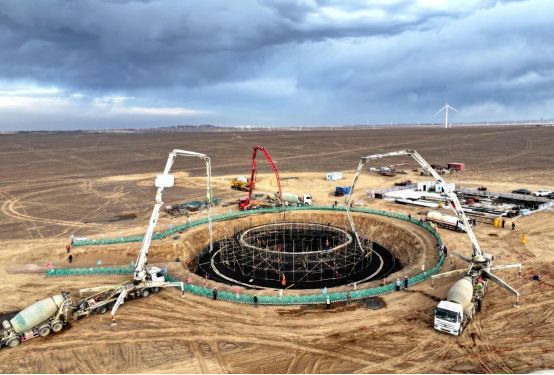

▌最新动态:在建中。2025年7月22日,100MW熔盐线菲光热项目完成发电机定子吊装。2025年7月30日,光热项目2台高低温熔盐储罐主体安装完工,顺利进入设备接管装配、盛水试验、保温防腐等工序。
▌项目概况:阿克塞县50兆瓦太阳能光热发电项目是国家2016年确定的第一批太阳能热发电20个示范项目之一,也是甘肃省列重大项目之一。项目总投资19.65亿元,2017年4月开工,累计投资10亿元后因诸多原因搁浅。
▌最新动态:在建中。2024年10月,安装完成项目90%集热器塔架及冷热罐采购。2025年5月29日,甘肃光热发电有限公司阿克塞5万千瓦高温熔盐槽式光热发电项目EPC总承包发布招标公告,开标信息显示,中铁十一局集团电务工程有限公司、中国电力工程顾问集团西北电力设计院有限公司、中铁十七局集团电气化工程有限公司、中铁武汉电气化局集团有限公司四家单位参与。
▌项目概况:该工程为光热(10万千瓦)+光伏(20万千瓦)+风电(40万千瓦)+制氢(70MW)示范项目。
▌最新动态:推进中。2025年6月17日,中广核甘肃玉门70万千瓦光伏光热风电制氢示范项目制氢站工程获备案。2025年7月7日,中广核甘肃玉门70万千瓦光伏光热风电制氢示范项目成功签约。
▌项目概况:项目配套建设不低于1100万千瓦新能源项目,其中430万千瓦风电、670万千瓦光伏;400万千瓦调峰火电项目、配套建设储能140万千瓦/560万千瓦时、20万千瓦光热、330kV/750kV升压站、330kV/750kV汇集站线路、生态治理等。
▌最新动态:推进中。2025年8月,中国电力工程顾问集团西北电力设计院有限公司中标该项目预可行性研究报告编务。
▌项目概况:本项目由通榆中吉光热发电有限公司负责开发,位于吉林白城通榆县,包含风电400MW+光伏200MW+光热100MW,其中光热系统采用单塔单镜场塔式熔盐技术路线MW电加热器,电加热器可以加热熔盐储存风电或光伏的弃电。
▌最新动态:在建中。2025年7月,空冷岛钢结构开始吊装。2025年8月17日,光热项目汽轮机基座浇筑完成。
▌项目概况:本项目由大安市广投中能光热发电有限公司负责开发,位于白城大安市,包含风电400MW+光伏200MW+光热100MW。拟建1×100MW单塔单镜场塔式熔盐光热发电站(共建),采用塔式熔盐技术路线MW电加热器,电加热器可以加热熔盐储存风电或光伏的弃电。储热时长为8小时。
▌最新动态:在建中。2025年8月,发电机转子一次性精准穿装成功与定日镜场全面安装完成两大核心工程同步告捷。
▌项目概况:本项目由阜康鲁能新能源有限公司负责开发,位于新疆昌吉州阜康市,项目总投资约60亿元,该项目通过“配套储能推进路径”模式龙8long8,规划建设90万千瓦光伏发电项目和10万千瓦光热发电项目。项目建成后,年均上网电量可达16.75亿千瓦时,每年可节约标准煤51万吨,减排二氧化碳131万吨,在节能减碳方面将发挥显著作用。
▌最新动态:在建中。2025年8月19日,10万千瓦光热工程吸热塔筒壁顺利完成封顶。2025年9月,10万千瓦光热工程汽轮机高压缸模块与发电机定子顺利完成吊装就位。

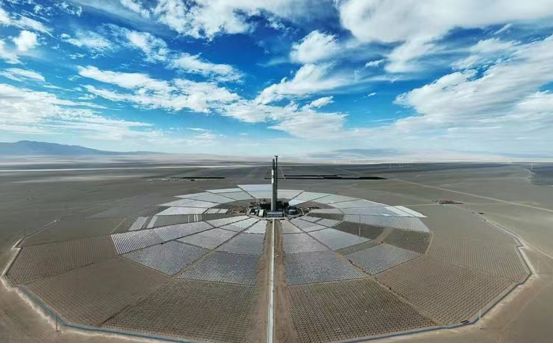

▌项目概况:本项目由中能建设哈密绿色能源有限公司负责开发,位于新疆哈密市巴里坤县三塘湖镇,规划装机1500MW,光伏1350MW、储热型光热150MW(塔式熔盐技术路线),按照“光热+光伏”一体化模式开发建设。
▌最新动态:在建中。2025年7月16日,汽轮机基础完成浇筑。2025年7月16日,吸热塔正式封顶。2025年9月,吸热器管屏顺利完成吊装。
▌项目概况:本项目由大唐哈密风电开发有限公司负责开发,位于新疆维吾尔自治区哈密市伊州区境内石城子光伏园区西侧,拟建90万千瓦光伏+10万千瓦光热。光热项目聚光集热系统采用熔盐线性菲涅耳式技术路线。
▌最新动态:在建中。2025年8月15日,100MW光热项目发电机转子穿装一次成功。2025年9月21日,光热发电项目化学制水系统一次性成功产出首批完全合格的除盐水。
▌项目概况:本项目由托克逊电建睿达新能源有限公司负责开发,位于新疆吐鲁番市托克逊县(乌斯通沟),装机规模为1GW,其中光伏发电、太阳能热发电装机规模分别为900MW和100MW,光热部分采用塔式技术。总集热面积44.04万平方米,储热时长为8小时。
▌最新动态:在建中。2025年7月8日,100MW光热项目汽轮机扣盖工作完成。2025年9月18日,100MW光热工程核心控制中枢“分散控制系统(DCS)”受电及复原调试工作顺利完成,标志着该项目核心控制系统正式进入联调联试阶段。
▌项目概况:本项目由国投新疆新能源有限公司负责开发,位于新疆巴州若羌县铁木里克乡境内,拟建90万千瓦光伏+10万千瓦光热,其中光热部分将新建1×100MW塔式太阳能热发电机组,配置8h的熔盐储热系统。
▌最新动态:在建中。2025年7月,4553套定日镜管桩已高质量完成,吸热塔与主厂房顺利完成封顶。
▌项目概况:本项目由若羌电建睿达新能源有限公司负责开发,位于新疆巴州若羌县境内,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式聚光集热发电技术路线小时。
▌最新动态:在建中。2025年6月,吸热塔塔顶钢结构吊装工程正式启动;高、低温熔盐罐本体顺利封顶。2025年8月,吸热器吊装工作顺利开展,定日镜安装已过半。
▌项目概况:本项目由新华博泰(博乐)电力投资有限公司负责开发,位于新疆博州,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式聚光发电技术路线h。
▌最新动态:在建中。2025年8月,项目土建施工进入收尾消缺阶段,设备安装、定日镜安装接近尾声。2025年9月30日,光热项目厂用电系统受电一次成功。
▌项目概况:本项目由精河新华新能源有限公司负责开发,位于新疆博州精河县,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式技术路线h。
▌最新动态:在建中。2025年5月25日,100MW光热PC总承包项目主厂房封顶。2025年7月10日,DCS(分布式控制系统)首次受电一次成功,标志着该项目正式进入调试阶段。
▌项目概况:该项目位于新疆哈密市巴里坤县三塘湖镇,属哈密北—重庆±800千伏特高压直流外送(“疆电外送”第三通道)配套项目。光热部分为100MW熔盐塔式光热项目,配置10h的熔盐储热系统。100MW光热项目建成后,可年生产绿色电能约2.16亿度,年可节约标准煤约6.25万吨。不仅能为“疆电入渝”提供高质量电源支撑,还对推动我国光热发电产业发展具有重要意义。
▌最新动态:在建中。2025年8月21日,10万千瓦光热电站项目吸热塔基础底板大体积混凝土浇筑完成。2025年9月,100MW光热项目吸热塔基础浇筑第一罐混凝土。
▌项目概况:该项目是“疆电入渝”配套电源的重要组成部分,项目采用塔式熔盐技术路线小时熔盐储热系统,采用100MW超高压、一次中间再热、直接空冷凝汽式汽轮发电机组。项目建成后,预计年发电量达2.2亿千瓦时,年节约标煤6.4万吨,减少二氧化碳排放约17.57万吨,为重庆用电安全和绿色发展提供坚实保障。
▌最新动态:在建中。2025年8月15日,100MW光热发电项目开工仪式在哈密现场举行。2025年9月20日,光热发电工程吸热塔第一罐混凝土顺利完成浇筑。
▌最新动态:推进中。2024年12月2日,中国电力工程顾问集团西北电力设计院有限公司中标可行性研究报告技术服务。2025年3月4日,中国能源建设集团新疆电力设计院有限公司中标输电规划报告和接入系统报告技术服务。

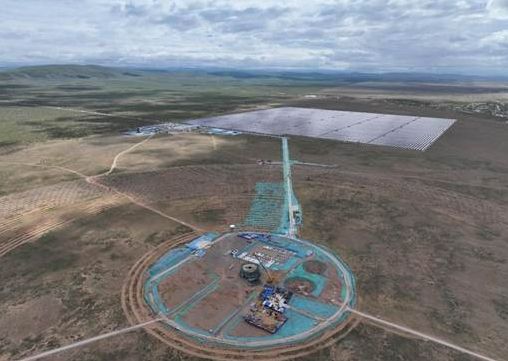

▌项目概况:本项目由中广核(谢通门)太阳能有限责任公司负责开发,位于阿里地区普兰县,拟建50MW光热发电与供暖+100MW光伏发电示范项目,其中光热部分拟采用熔盐槽式技术,配置16h储热。
▌最新动态:在建中。2025年8月,项目主变压器吊装顺利就位;土建验收完成,汽轮机、发电机等核心设备吊装就位。2025年9月,50MW光热项目化学制水系统一次性调试成功;冷热熔盐储罐顺利通过整体灌水试验,一次成功、全程无泄漏;主变压器附件开始安装。
▌项目概况:“十四五”重点能源项目,采用先进的熔盐塔式光热技术,通过1.6万面、约80万平方米的定日镜将太阳能反射至吸热塔,使熔盐升温至560℃,再通过高温熔盐进行逆流换热,实现机械能向电能的转化,输出持续稳定的清洁能源。
▌最新动态:在建中。2025年6月16日,首台定日镜安装完成。2025年9月21日,100MW光热项目吸热塔混凝土筒壁施工成功突破100米。
▌项目概况:本光热项目装机容量50MW,采用导热油槽式技术路线。聚光集热系统采用欧槽ET150和国产大开口槽,设置68个回路,镜场有效集热面积24.396万㎡(其中ET150槽60个回路,共19.62万㎡,国产大开口槽8个回路,共4.776万㎡)龙8long8。
▌最新动态:在建中。2025年9月28日,常州龙腾光热科技股份有限公司中标50MW光热项目聚光集热系统;上海锅炉厂有限公司中标50MW光热项目蒸汽发生系统;东方电气集团东方汽轮机有限公司中标50MW光热项目汽轮发电机组。
▌项目概况:项目总投资25.2亿元,项目选址于孔玛乡近内,规划用地约10067亩,永久用地面积约150亩,主要建设内容为新建一座220kV升压站及1回220kV线路。
▌项目概况:该项目总投资55亿元,建设内容包括10万千瓦光热+10万千瓦光伏+80万千瓦风电,计划在日喀则市三个县实施。其中,昂仁县建设装机容量10万千瓦光热+10万千瓦光伏项目,计划投资24亿元。
▌最新动态:在建中。2025年6月26日,日喀则1GW光热+光伏+风电一体化项目举办开工仪式。2025年9月22日,昂仁县粤水电新能源有限公司就日喀则市10万千瓦光热+10万千瓦光伏+80万千瓦风电一体化项目可行性研究报告技术服务进行公开招标。
▌项目概况:按照20万千瓦光热+180万千瓦光伏,总装机规模200万千瓦进行整体资源开发权限一次性配置,为“光伏+N”开发模式,一期实施10万千瓦光热+90万千瓦光伏,场址剩余资源根据电网接入条件适时上报实施方案,待省级相关部门同意后开发。
▌最新动态:推进中。2025年4月30日,竞争优选评审评分结果公示,四川蜀道清洁能源集团有限公司、中广核风电有限公司、中国电建集团成都勘测设计研究院有限公司组成的联合体为第一名。2025年8月,阿坝县“光热+”200万千瓦光伏发电项目正式取得法人确认意见。
▌项目概况:该项目为150MW塔式光热电站,镜场围绕吸热塔呈圆形布置,厂区总用地面积为522.25hm2,其中镜场用地面积约为511.57hm2,其他为发电区、蒸发塘、厂前区、道路等用地。光热发电装机规模1X150MW,储热系统额定容量3436MWht(以汽轮机额定效率折算等效储热时长10h),储热介质与传热介质均选用二元熔盐,其质量组分40%KN03-60%NaN03。
▌最新动态:推进中。2025年8月7日,中国电建集团西北勘测设计研究院有限公司中标一体化项目可行性研究报告技术服务。2025年9月19日,水电水利规划设计总院有限公司中标一体化项目可行性研究报告评审服务。
▌项目概况:本项目光热部分拟选场址位于自治区阿里地区噶尔县,风光部分场址拟配置于林芝市朗县,阿里地区噶尔县建设50MW太阳能热发电配套熔盐储热系统+林芝市朗县450MW风光发电一体化项目。
▌最新动态:推进中。2025年5月15日,中广核新能源(阿里)有限公司就一体化项目可研技术咨询(初步设计深度)发布中标结果公示,中标人为中国电建集团中南勘测设计研究院有限公司。
▌项目概况:位于昌都市卡若区,拟新建50MW光热+220MW光伏+180MW风电项目。新建1座220kV升压站,1座110kv光热升压站。110kV光热升压站以1回110kV送出线kV线kV变电站(暂定)。
▌最新动态:推进中。2025年9月8日,东方电气风电股份有限公司就东方电气卡若区50MW光热+220MW风电+180MW光伏项目可研报告、地形图测绘及地勘初勘编务采购公布中标结果,中标人为中国电建集团华东勘测设计研究院有限公司。
▌项目概况:本项目光热电站及光伏电站场址位于昂仁县,占地东西长约3.2km,南北宽约2km,总占地面积约为390hm²,中心点坐标约为东经87°1021,北纬29°2359,场址地势较为平坦,总体北高南低,海拔高度介于4380m~4300m之间。风电场场址位于拉孜县,中心点坐标约为东经87°2830.74,北纬28°57³40,场址地形主要为山地,风电场机位分布范围东西方向距离约为20km,南北方向距离约为26km。
▌最新动态:推进中。2025年4月30日,粤水电50兆瓦光热+300兆瓦风电+100兆瓦光伏多能互补一体化电站项目可行性研究报告技术服务招标。2025年5月23日,发布中标候选人公示,中标候选人第1名为中国电力工程顾问集团西北电力设计院有限公司。
▌项目概况:本项目总体规划装机容量50MW光热项目场址位于自治区阿里地区噶尔县,场址海拔约4200m,距阿里昆莎机场机场南约95km,与219国道、318国道和706乡道相连,对外交通极为便利。
▌最新动态:推进中。2025年6月6日,葛洲坝(阿里)清洁能源有限公司就阿里地区噶尔县50MW光热项目EPC总承包采购发布招标公告。
▌项目概况:内蒙古华电腾格里外送基地项目是国家第二批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地项目,位于内蒙古自治区阿拉善左旗,新能源装机容量不低于1200万千瓦,其中风电不低于400万千瓦,光伏不低于800万千瓦,火电装机容量400万千瓦,配套建设20万千瓦光热项目、80万千瓦(4小时)储能项目。
▌最新动态:推进中。2024年10月31日,100万千瓦光伏项目并网送电。2024年12月18日,二期100万千瓦(华电勃浑图光伏电站)并网发电。
▌项目概况:乌兰布和沙漠东北部新能源基地规划建设350万千瓦风电、850万千瓦光伏,配置煤电400万千瓦、光热20万千瓦,电化学储能100万千瓦×4小时。风电主要布局于乌拉特后旗北部地区;光伏、光热主要布局于磴口县南部沙漠地区。项目整体投资约755亿元。
▌最新动态:推进中。2024年11月5日,内蒙古乌兰布和能源有限公司就乌兰布和沙漠东北部新能源基地可研报告及前期相关专题编务采购发布招标公告。
▌项目概况:库布齐中北部新能源基地项目总投资988亿元,规划建设800万千瓦光伏、400万千瓦风电、20万千瓦光热、400万千瓦配套煤电,龙8long8唯一官方网站配置储能不低于500万千瓦时,与此同时,基地配套建设“内蒙古鄂尔多斯至河北沧州”特高压电力外送通道,全长699公里,电压±800千伏、输送容量800万千瓦。基地计划2027年底前建成投运,投运后每年可为以京津冀为中心的华北电网输送电量约360亿千瓦时,其中新能源电量占比60%。
▌最新动态:推进中。2025年8月22日,项目发布全过程工程咨询服务招标公告。2025年9月29日,内蒙古库布其沙漠中北部新能源大基地全面开工建设。
