最后一台机组发电机转子吊装成功 大藤峡水利枢纽工程年内投产发电
添加时间:2024-06-24

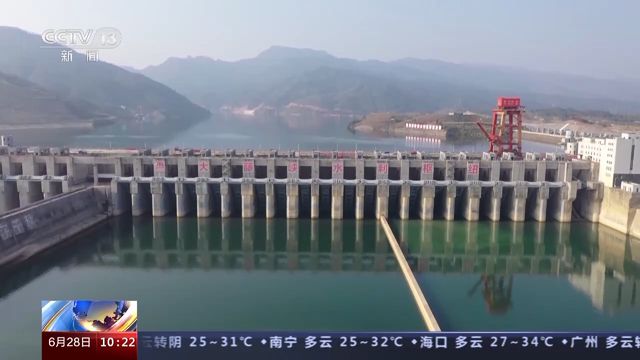

  龙8官网手机登录入口龙8官网手机登录入口位于珠江流域黔江河段的大藤峡水利枢纽是国家172项节水供水重大水利工程的标志性项目。今天(6月28日)上午,大藤峡水利枢纽工程右岸最后一台发电机组——5号机组的转子进行吊装,这标志着工程建设进入最后收尾阶段。

  广西大藤峡水利枢纽工程是国务院确立的172项节水供水重大水利工程的标志性工程。工程位于广西壮族自治区贵港市桂平市,是珠江流域关键控制性工程,也是广西红水河十个水电梯级开发的最后一级。

  大藤峡水利枢纽工程共布置8台国内最大的轴流转桨式水轮发电机组,总装机160万千瓦,将于年内全部投产发电。届时,年均发电量可达60.55亿度,将有效缓解广西电力紧张局面。

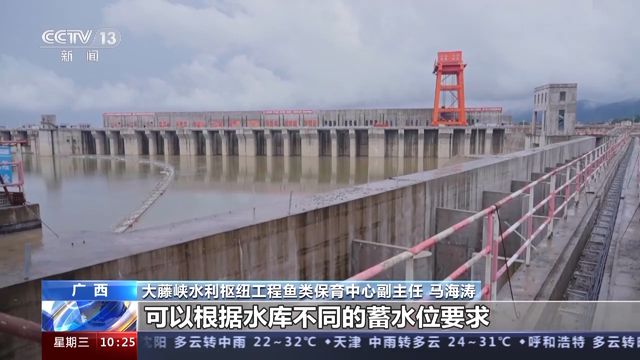

  自2020年下闸蓄水以来,大藤峡水利枢纽工程的防洪等综合效益已经显现。截至目前,已多次成功防御西江洪水,减轻珠江中下游及珠江三角洲防洪压力。

  水利部珠江水利委员会水旱灾害防御处副处长 徐爽:工程今年全部建成后,与西江上游龙滩水库联合调度,可将国家重点防洪城市广西梧州市防洪标准提高至50至100年一遇。与北江飞来峡水库、潖江蓄滞洪区等工程联合运用,可将珠江三角洲重点防洪保护对象的防洪标准提高至100至200年一遇。

  2015年9月,总投资357.36亿元的大藤峡水利枢纽主体工程开工建设,工程建设期间,通过蓄水调度,有效抑制珠江河口的咸潮上溯。同时,累计向粤港澳大湾区补水18亿立方米,保障了1500万人的供水安全。

  广西大藤峡水利枢纽开发有限责任公司副总经理 :大藤峡水利枢纽控制流域水资源量1309亿立方米,占西江流域面积和水资源量的56%。工程可将应急补水响应时间由过去的10天缩短为3天,大幅提升粤港澳大湾区供水的效率和精准度。

  2022年6月,大藤峡水利枢纽灌区工程开工建设。该工程是国务院部署实施的150项重大水利工程之一。工程完工后,将解决广西中部地区120万亩耕地、138万人干旱缺水问题,服务国家粮食安全、乡村振兴战略。

  到今年年底,大藤峡水利枢纽主体工程建设将全部完工,全面发挥防洪、航运、发电、水资源配置、灌溉等综合效益。

  大藤峡所在的江段是珠江流域重要洄游鱼类额产卵场,也是花鳗鲡、唐鱼、乌原鲤等水生珍稀、濒危鱼类赖以生存的地方。大藤峡水利枢纽建成后,将改变珠江流域的水资源配置格局,那么要怎么确保鱼儿能够溯游而上,顺利回到产卵地呢?

  总台记者 杨祉禛:树木苍翠,百草丰茂,还有蜿蜒曲折的河道从中穿过,大家看这里的环境是不是特别像一个湿地公园?实际上,我所在的位置是大藤峡水利枢纽工程的南木江副坝仿自然生态鱼道。这条全长5.4公里的鱼道模拟了天然的河流环境,设计的是形态深浅不一、蜿蜒多变的“下洼式绿河”,河滩和河湾、湖泊交叉重现,形成了一个多样化的生物栖息地和鱼类涵养地。

  大藤峡水利枢纽工程鱼类保育中心主任 徐林:仿自然鱼道主要在流速、流态及生境等方面模拟自然的河流。我们一方面通过布置弯曲鱼道及在鱼道的底部砌石等,消能减速、改变流向,适合鱼类的洄游上溯;另一方面我们加宽鱼道,拓展空间,布置浅滩和水生植物等,适合鱼类的栖息。

  总台记者 杨祉禛:除了副坝的仿自然生态鱼道,在大藤峡工程的右岸还修建了一条3.7公里的黔江主坝工程鱼道,这样就构成了独特的双鱼道形式,这也是在国内的水利工程中都比较罕见的。不仅如此,在主坝和副坝上还分别建设了汛期鱼道和非汛期鱼道,这样就能满足在不同时期的鱼类过坝需求。

  总台记者 杨祉禛:在“双鱼道”的基础上,大藤峡还建设了红水河珍稀鱼类保育中心和鱼类增殖站,针对流域内的珍稀鱼类开展研究、保育和增殖放流工作,保护红水河水生生态系统的完整性和水生生物的多样性。像我面前的这个鱼苗培养缸,培育的就是珍稀鱼种长鳍光唇鱼,它们的亲本就生长在鱼道边上的亲鱼池里。

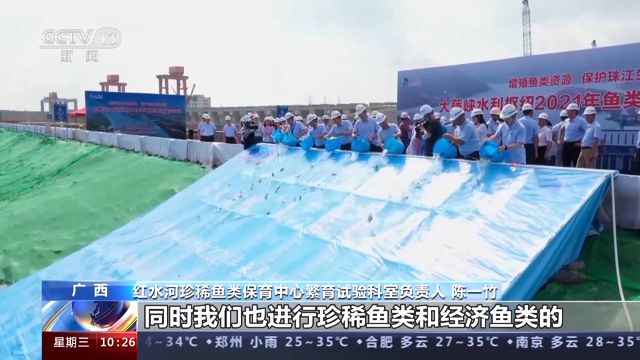

  总台记者 杨祉禛:目前,大藤峡已经建成了全国水利工程中最大的生态保护体系。在洄游鱼类和半洄游鱼类集中产卵的地方,还建成了五个人造生境,包括四处人工鱼巢以及一处人造产卵场,能够满足大部分鱼类的产卵需求。我们也相信在未来,这里将成为更多珍稀鱼类栖息繁衍的家园。

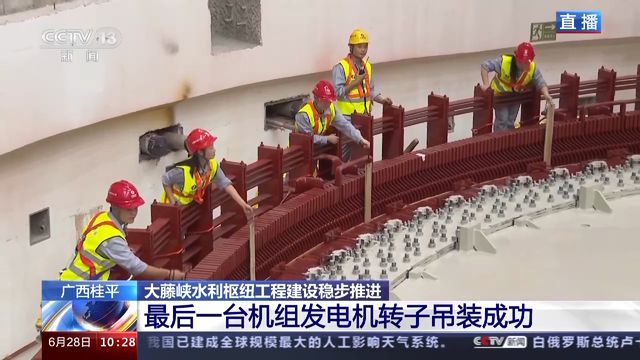

  总台记者 陈晰:此时此刻我依然是在大藤峡水利枢纽右岸厂房,现在转子已经嵌入定子内部,转子与定子基本齐平。转子与推力轴承进行对接,这标志着大藤峡最后一台机组的转子吊装成功。

  吊装的完成离不开7道吊装程序的细节把控,其中有一个程序就非常有意思。我手中拿的这个长长的木条,是吊装程序中的一个重要的保护工具,起到保护设备的作用。转子套进定子里,相当于铁饼套铁圈,两者不能磕碰。因为一旦磕碰,定子外层的绝缘层,甚至机械部件都可能会损坏,设备将无法安全运行。

  这个过程中,转子与定子之间的间隙仅有22毫米。18名工作人员均匀站立在定子周围,他们拿着15毫米厚的木板上下抽动,木板发挥保护层的作用。如果木板能够顺利抽动,不出现卡阻,说明转子与定子没有发生触碰的风险。相比铁来说,木头是柔软的,这样即便发生碰触,也不会对设备产生损坏。

  转子安装就位后,技术人员会用每个将近400斤重的巨型螺栓将转子与下部的设备连接,形成机组的整体转动部分。

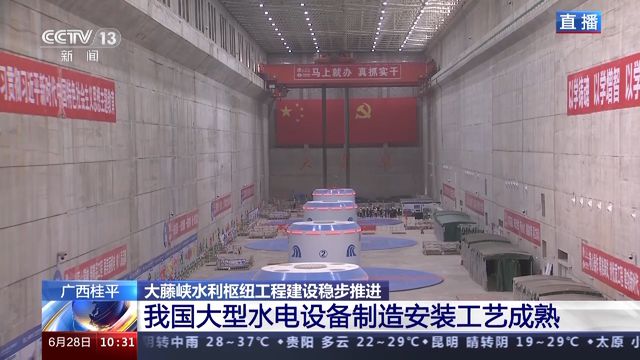

  像转子这样的巨型设备,大藤峡还有很多。比如国内最大的轴流转桨式转轮,直径达到10.4米,起吊重量达到了915吨。再比如说,高47.5米的船闸人字门,都是我国自主研发的大型水电设备,体现了强大的中国制造水平。

  大藤峡水利枢纽的8台机组总装机容量160万千瓦,年设计发电量60.55亿度,相当于每年节约标准煤200多万吨,可减少500多万吨二氧化碳排放。这将有效缓解广西电力紧张局面,为地方经济社会高质量发展作出积极的贡献。
