全国服务热线:13570031731
网站公告:
龙8-long8唯一官方网站
全国服务热线:13570031731
联系我们 contact us
手机:
13570031731
电话:
13570031731
邮箱:
admin@boyu118.com
地址:
温州市锦绣路72号伯爵山庄游泳池管理用房第二层北首
行业资讯
当前位置: 首页 > 新闻动态 > 行业资讯
分布式光伏发电并网流程详解!
添加时间:2024-06-24

  总体上来说,分布式光伏电站的开发工作主要遵循“因地制宜、清洁高效、分散布局、就近利用”的十六字方针开展。

  (1)开发阶段:这一阶段主要负责寻找可供安装的光伏太阳能的场所资源,并初步与业主沟通考察厂区屋顶情况、是否有遮挡、是否漏水以及评估修复难度,考察建筑物的结构形式以及是否需要加固,考察建筑物产权是否清晰、建筑物使用者和产权者是否一致,核查房屋是否抵押,考察当地的用电水平、用电特性、用电电价,与业主达成初步的合作意愿,确定是发电自用还是余电上网。

  (2)备案阶段:主要分为项目备案和发电项目并网备案。项目备案需要准备分布式光伏项目申请表、企业投资项目备案表、固定资产投资项目登记表、项目投资和屋顶材料等向区县发改委进行备案。发电项目并网备案则需要准备用户电网相关资料及系统接入报告、供电局受理并网申请等材料。

  做分布式光伏项目,并网流程是最关键的环节之一,并网申请工作贯穿着分布式光伏项目实施的全过程,并网验收更是项目结束的关键性指标。

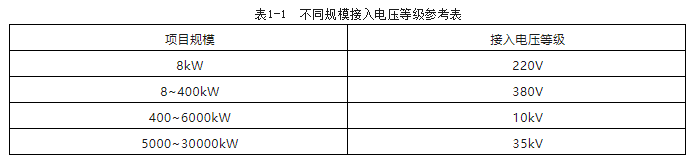

  在这一环节需根据分布式光伏项目的设计方案,确定并网模式和项目装机容量,并按不同装机规模接入电压等级的要求,如表1-1所示,确定并网电压等级,向电网公司营销部递交并网申请,受理后两个工作日内电网公司安排工作人员到现场勘察。

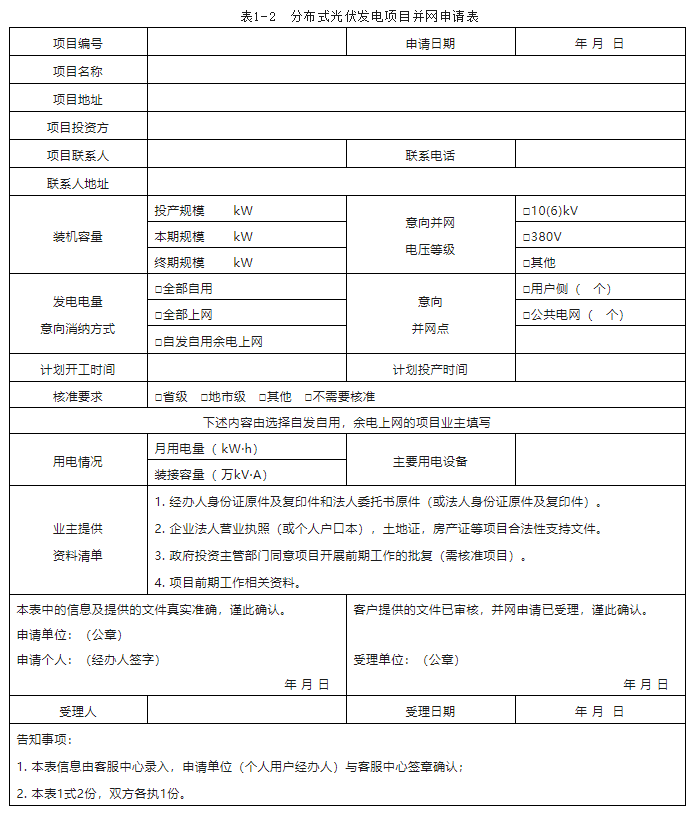

  经办人身份证原件及复印件、户口本、房产证(或乡镇及以上政府出具的房屋使用证明)等项目合法性支持性文件。

  ① 接入系统方案制定。根据现场勘查情况,由电网公司经济技术研究制定接入系统方案,一般在7个工作日内完成。

  分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口电能计量方案等。

  系统一次包括:并网点和并网电压等级(对于多个并网点项目,项目并网电压等级以其中的最高电压为准)、接入容量和接入方式、电气主接线图、防雷接地要求、无功补偿配置方案、互联接口设备参数等;

  ② 出具接入系统方案评审意见。地市公司营销部(客户服务中心)负责组织相关部门审定380/220V 分布式电源接入系统方案,并出具评审意见。工作时限:5个工作日。

  地市公司发展部负责组织相关部门审定35kV、10kV 接入项目(对于多点并网项目,按并网点最高电压等级确定)接入系统方案,出具评审意见、接入电网意见函并转入地市公司营销部(客户服务中心)。工作时限:5个工作日。

  ① 审查项目设计文件。10kV 及以上电压等级并网项目,需审查客户的设计文件及验收申请资料并出具评审意见,工作时限:10个工作日;220V/380V 则不需要此项工作。

  ② 电网公司安排相关人员到现场验收,出具验收报告。不同省市并网流程会有一些差别,现以合肥市10kV “全额上网”分布式光伏发电项目并网流程为例,对分布式并网申请流程和涉及到的资料具体说明。

  合肥市10kV 全额上网分布式光伏发电项目并网业务流程如图2-1所示,所需资料列于表2-2和表2-3。龙8long8唯一官方网站
