联系我们 contact us
- 手机:
- 13570031731
- 电话:
- 13570031731
- 邮箱:
- admin@boyu118.com
- 地址:
- 温州市锦绣路72号伯爵山庄游泳池管理用房第二层北首
龙8long8抽蓄机组埋件安装流程介绍
添加时间:2024-06-28

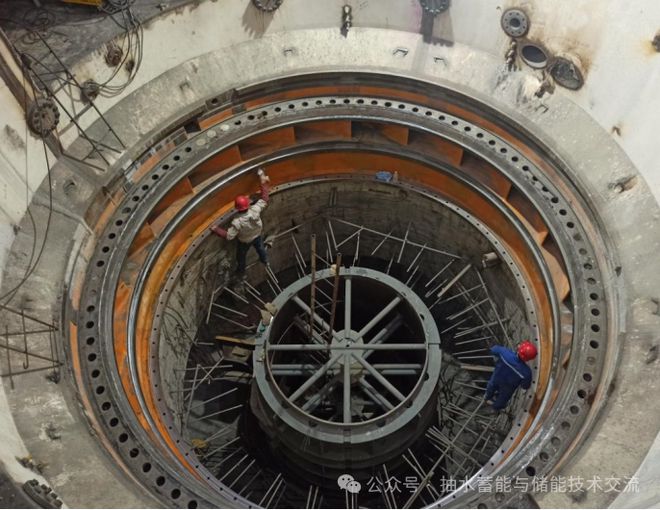

龙8客户端登录抽蓄机组埋件安装贯穿整个混凝土浇筑,主要埋件包含尾水管,尾水锥管,底环,座环蜗壳基础环龙8long8,座环蜗壳,机坑里衬龙8long8,下机架基础,上机架基础以及大量的辅机管路。合理的安装顺序不仅能够统筹安排作业,避免设备的错埋漏埋,而且能较好的利用混凝土浇筑高程进行埋件的安装。
由于下机坑里衬上设计有大量管路,在蜗壳钢筋绑扎完成后很难进行该部分管路施工,因此在蜗壳钢筋绑扎前,需完成下机坑里衬及管路的安装。安装完成后混凝土分仓多次浇筑至水轮机层,蜗壳需保压浇筑。

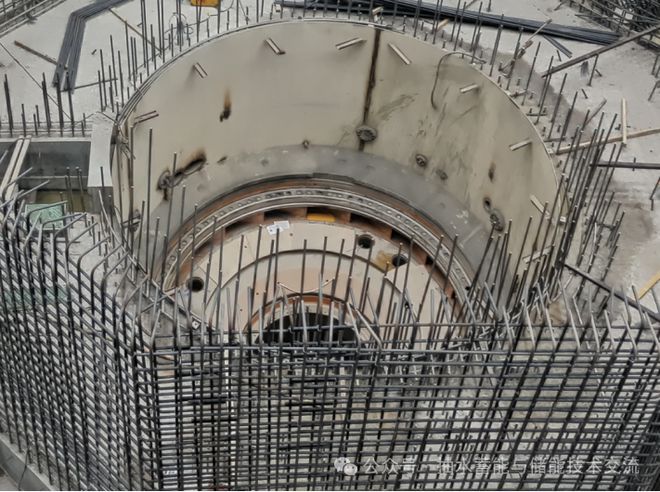

受结构限制,上机坑里衬安装前,需将锥管和底环提前吊入机坑内。待发电机层混凝土浇筑完成后,将底环悬吊在机坑内进行座环打磨,打磨完成后进行锥管和底环的安装及二期混凝土浇筑。
从水轮机层到母线层,除了上机坑里衬外,还有空冷管路、下机架基础板以及顶盖悬吊装置需要在土建专业钢筋绑扎到位后安装。
抽蓄机组埋管安装伴随着整个混凝土浇筑过程,管路系统多,布置紧凑。在埋设前机电和土建专业需要仔细地进行埋件和混凝土分仓关系的处理,合理的分仓不仅能减少工作量,缩短工期而且还能保障作业人员的安全。本文从抽蓄机组机坑交面至发电机层混凝土浇筑完成,介绍了整个机组埋件的安装流程,可为类似机组安装提供借鉴。
